彬州化工二期项目并网发电

  • 来源: 时间:2022-09-21 14:37:55
  •        近日,由我公司承建的陕西渭河彬州化工有限责任公司屋顶分布式光伏发电二期项目实现全容量并网发电。
           \
           该项目3月25日开工以来,在公司各级领导关心支持下,项目部科学组织施工,加强与业主、施工单位的沟通配合,按 照安全施工和现场管理要求,及时调整施工方案。6月30日,完成2323.35千瓦全容量安装,7月25日,并网柜到场,陆续完成输煤栈道1号箱变432千瓦、输煤栈道2号箱变378.9千瓦和375.3千瓦并网发电。
           \

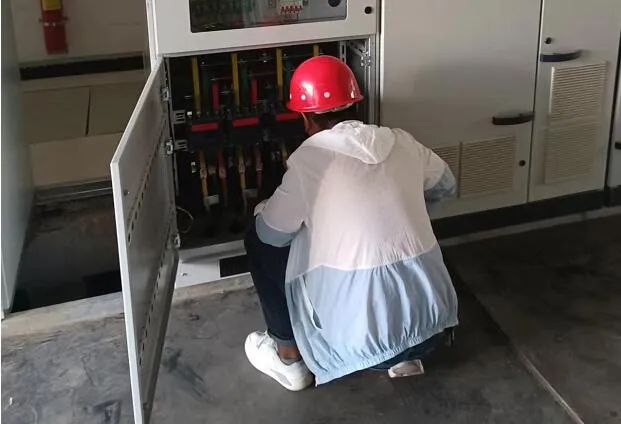

           项目部全力配合业主做好并网服务工作。9月6日,开始剩余并网点配电柜安装,307A厂前变电室、307E变电室、职工公寓变电室先后顺利并网,实现项目全容量正式并网发电。截至9月19日,项目整体并网安全试运行240小时。
           \
           据了解,项目设计规划总容量为2323.35KWp,利用生产区北侧绿化带、水池、输煤管廊、办公区和生活区露天停车场等原有空地布局光伏组件,共分307E变电室447.75千瓦、307A厂前变电室415.8千瓦 、净水站变电室210.6千瓦、职工公寓变电室63.45千瓦、输煤栈道1号箱变432千瓦、输煤栈道2号箱变378.9千瓦和375.3千瓦7个并网点,以0.4千伏电压等级采用“自发自用”模式就近接入电网。  (高旭)

    推荐新闻
    查看更多新闻>>
